Glasfaserausbau
Altusried
Liebe Altusriederinnen und Altusrieder,
wir, die Allgäu DSL, wurden von der Marktgemeinde Altusried damit beauftragt Gemeindegebiete in Randlagen mit schnellerem Internet zu versorgen.
Wenn Sie sich also mit Ihrem Grundstück in dem auf der Karte grün markiertem Bereich befinden sollten, stehen die Chancen sehr gut, das auch Sie im Rahmen der Förderung einen kostenlosen Glasfaseranschluss erhalten.
Damit wir mit Ihnen in Kontakt treten können füllen Sie bitte nachstehendes Kontaktformular aus. Im Nachgang hierzu werden Ihre Angaben erfasst und mit vorliegendem Ausbau abgeglichen, wobei sich einer unserer Mitarbeiter mit Ihnen in Verbindung setzen wird.
Als regionaler, in Oy-Mittelberg ansässiger Telekommunikationsanbieter ist für uns die Nähe zum Kunden nicht nur durch die kurze räumliche Entfernung wichtig, sondern der enge Kontakt mit unseren Kunden während der Baumaßnahme.
Wir freuen uns darauf Sie bald kennen lernen zu dürfen und Gemeinsam mit Ihnen dieses Vorhaben zu verwirklichen.
Ihr AllgäuDSL Team
Projektbeschreibung
offizielle Beschreibung des Ausbauprojektes
+
Projektbeschreibung
Projektbeschreibung
Die Marktgemeinde Altusried hat ein umfassendes Infrastrukturprojekt geplant, welches in den kommenden Jahren realisiert wird. Ziel ist es im Rahmen des Bundes-Breitbandförderprogramms die Versorgung von Bürgern, Gewerbetreibenden und Freiberuflern mit Hochgeschwindigkeitsbreitbanddiensten flächendeckend sicherzustellen.
Dazu wurden als Fördergegenstand nach den Vorgaben des Bundes-Breitbandförderprogramms die förderfähigen Gebiete der breitgestreuten Marktgemeinde identifiziert, in Form eines Masterplans erfasst, um eine nachhaltige Verbesserung der Versorgungssituation vor Ort zu erreichen. Die Erfassung und Definition des Fördergebiets gemäß Richtlinien wurde in enger Zusammenarbeit mit der Corwese GmbH erstellt, welche aufgrund Ihrer Expertise mit notwendigen Beratungsleistungen in diesem Projekt beauftragt wurde.
Zum einen soll durch die Erschließung der vorhandenen kommunalen Liegenschaften sichergestellt werden, dass den zukünftigen Anforderungen an die Wahrnehmung öffentlicher Aufgaben entsprochen werden kann. Zum anderen soll die Standortattraktivität von Altusried für Private, aber auch für örtlich angesiedelte Gewerbetreibende erhalten und nach Möglichkeit gesteigert werden.
Die Amisol GmbH - AllgäuDSL ist von der Kommune im Wege eines vorangegangenen, wettbewerblichen Auswahlverfahrens entsprechend den Vorgaben der Rahmenregelung der Bundesrepublik Deutschland zur Unterstützung des Aufbaus einer flächendeckenden NGA-Breitbandversorgung, sowie der Richtlinie „Förderung zur Unterstützung des Breitbandausbaus in der Bundesrepublik Deutschland, nachfolgend kurz „Förderrichtlinie“ ausgewählt worden, um das NGA-Netz im Erschließungsgebiet aufzubauen und zu betreiben. Durch dieses Auswahlverfahren ist nach Errichtung eine langjährige Versorgung sichergestellt.
Im Rahmen des Bundes-Breitbandförderprogramms soll durch die Umsetzung dieses Betreibermodells die digitale Infrastruktur in allen unterversorgten Gebieten der Marktgemeinde Altusried auf absehbare Zeit erheblich verbessert und eine den Anforderungen der Zukunft entsprechende Versorgung gewährleistet werden.
Das zu erschließende Gebiet umfasst gemäß aktuellem Planstand 133 km Leitungsinfrastruktur und beinhaltet unter anderem die Erschließung von 494 Haushalten und 56 Unternehmen im Projektgebiet, welche zuverlässig mit symmetrischen Bandbreiten von mindestens 200 Mbit/s bzw. 1 Gbit/s versorgt werden können.
Ziel:
Das Ziel der Kommune ist der Aufbau eines Hochgeschwindigkeitsnetzes (Netz der nächsten Generation, NGA-Netz) in der Marktgemeinde Altusried.
Die geplante Bauzeit beträgt 48 Monate, mit dem Bau wird 2021 begonnen. Die Umsetzung erfolgt durch folgende Bauweisen: Pflugverfahren, offene Bauweise, Spülbohrverfahren und Erdrakete. Aufgrund des Projektumfangs werden vor allem Partnerfirmen für die Ausführung der Tiefbauarbeiten eingesetzt, welche in näherer Umgebung beheimatet sind. Höchste Priorität ist, die neue Infrastruktur innerhalb des vertraglich festgelegten Zeitrahmens vollständig errichtet und in Betrieb genommen zu haben.
Technik:
PtP (Point-to-Point)
Jedes der zu Erschließende Grundstücke/Gebäude wird beginnend vom Hauptverteiler durch eine durchgängige Glasfaserverbindung angeschlossen. Nebst der PtP - Verbindung werden weitere Faserkapazitäten je Gebäude, bzw. entsprechend der Haushalte für nachträgliche Versorgungsmöglichkeiten vorgesehen.
Von den für den Bau notwendiger Verteiler und Verzweigerstationen weren nur ein Minimum in Form der bekannten oberirdischen Kästen erstellt. Von ca. 260 „Knotenpunkten“ werden nur ca. 6 Stück sichtbar sein, der Rest erfolgt in unterirdischer Muffen- und oder Schachtbauweise.
Das gesamte Ausbaugebiet wird als FTTB ("Fibre to the Building") ausgebaut, hier endet das Glasfaserkabel hinter der Hauseinführung. Zu erschließende Grundstücke erhalten einen Grundstücksanschluss.
Förderung:
Gefördert wird das Projekt durch das Bundesministerium für Verkehr und digitale Infrastruktur (Bundesförderung Breitband). Die Umsetzung und Projektbetreuung der Bundesbreitbandförderung übernimmt die AteneKOM GmbH aus Berlin. Deren erklärtes Förderziel ist es, hochleistungsfähige Breitbandnetze in unterversorgten Gebieten bzw. in den Randbereichen bereitzustellen. Die AteneKOM GmbH unterstützt zugleich die Kommune, sowie auch den ausgewählten Betreiber/Ersteller während der Realisierung in allen relevanten Fragen zur Förderung.
Der Bund fördert das Vorhaben mit rund 3,15 Mio. € Zuschuss. Die Förderung erfolgt im Abrufverfahren. Der Freistaat Bayern steuert im Rahmen der Ko-Finanzierung und des Programms „Höfebonus“ insgesamt 3,5 Mio. Euro Zuschuss bei.
Der Markt Altusried trägt die verbleibenden 878.000 € der Wirtschaftlichkeitslücke.
Shortfacts
Zahlen und Daten zum Projekt
+
Projektinformationen
Das Altusrieder Ausbauprojekt umfasst rund 175.000 Meter Trassenlänge, wobei es sich hierbei ausschlißlich um durchgängige PtP ( Point-to-Point ) Glasfaserverbindungen handelt. Für den Bau notwendiger Verteiler und Verzweigerstationen sind wir bestrebt, nur ein Minimum in Form der bekannten oberirdischen Kästen zu erstellen. Von ca. 260 derartiger Einheiten werden nur ca. 6 Stück für Sie sichtbar sein, der Rest erfolgt in unterirdischer Muffen- und oder Schachtbauweise. Aufgrund des Projektumfangs werden vor allem Partnerfirmen für die Ausführung der Tiefbauarbeiten eingesetzt, welche ausschließlich in näherer Umgebung beheimatet sind.
Während der gesamten Bauzeit, sowie für alle Fragen zu anschließenden Möglichkeiten steht Ihnen unser internes Team sehr gerne zur Verfügung.
Short Fact
14.01.2021 - Vertragsunterzeichnung
ca. 175.000 m Trassenlänge
ca. 260 Verteiler/Verzweiger
Q2 - 2021 geplanter Start von Baumaßnahmen
48 Monate Bauzeit
Bauweise
Pflugverfahren - offene Bauweise - Spülbohrverfahren - Erdrakete
Aktuelle Informationen
Neuigkeiten zum Ausbau
+
Aktuelle Informationen
Nov 2024 |
Es werden die letzten beiden oberirdischen Bauteile gesetzt und an die erstellte Hauptleitung angebunden. Anschließend können die Inbetriebnahmen der restlichen Adressen stattfinden, während parallel die letzten Hausanschlüsse hergestellt werden. Da zwischenzeitlich der erste Schneefall eingetreten ist wird die finale Fertigstellung aller Adressen im Frühjahr 2025 angestrebt. |
Sep 2024
Jun 2024
Feb 2024
Im Bereich Winneberg geht es mit dem Tiefbau und der Hausanschlüsse weiter.
Herbst 2023
Parallel zu den ersten Inbetriebnahmen konzentrieren wir uns darauf das Baufeld "winterfest" zu hinterlassen.
Sommer 2023 |
Die Arbeiten sind im vollen Gange. Aktuell wird verstärkt das gute Wetter und die dadurch guten Bodenbedingungen ausgenutzt, um Trassenverlegungen mit dem Pflug durchzuführen. Zusätzlich sind unsere Tiefbaer unterwegs um Hausübergabepunkte zu installieren. |
Frühjahr 2023 |
Derzeit werden in verschiedenen Bereichen die Arbeiten fortgeführt. Aufgrund der Witterung noch nicht im vollen Umfang. Aktuell werden schrittweise alle Eigentümer von Anschriften, die sich in der Förderung befinden, erst schriftlich dann vor Ort kontaktiert, um den Ablauf des Projektes zu erklären und die notwendigen Unterlagen auszuhändigen. Sollten Sie einen Termin vereinbaren wollen, nutzen Sie bitte einfach unser untenstehendes Kontaktformular und wir melden uns zeitnah bei Ihnen. |
Winterpause Tiefbau |
Sobald es die Witterung wieder zulässt, werden die Arbeiten fortgeführt. Derzeit finden Termine zur Projektvorstellung und Trassenverlegung statt. |
Oktober 2022 |
Baubeginn Kochs/Einsiedel/Häldele/Gunterthal/Oberhofen |
September 2022 |
Baubeginn Binzen/Ottenstall/Figlers/Kalden/Rorach/Staubers |
August 2022 |
Baubeginn Strobels/Bruggmers |
Juli 2022 |
Baubeginn Walzlings Baubeginn Haupttrasse |
April 2022 |
Die Winterpause ist vorrüber und die Arbeiten werden fortgesetzt. Fertigstellung der Bereits gestarteten Arbeiten in Diesenbach |
Dezember 2021 |
Diesenbach konnten die Arbeiten zum Großteilfertiggstellt werden. Wiederaufnahme der Arbeiten bei besserer Witterung. |
Oktober 2021 |
Baubeginn Hettisried Baubeginn Diesenbach |
September 2021 |
Baubeginn Hiltensberg |
Juli / August 2021 |
Fertigstellung der Arbeiten in Maggmannshofen Weitere Durchführung von Arbeiten im Bereich Hinterbrennberg und Thannen/Völken/Ried |
Mai 2021 |
offizieller Spatenstich mit Vertretern der Gemeinde, ateneKOM und AllgäuDSL. Beginn erster Arbeiten im Bereich Maggmannshofen, Kontaktaufnahme und Planung der ersten Hauszuführungen. |
März 2021 |
Beginn der Planungsphase Einholung von Leitungsauskünften anderer im Ort verlegter Leitungen |
Glasfasertarife
Unsere Tarife in der Übersicht
+

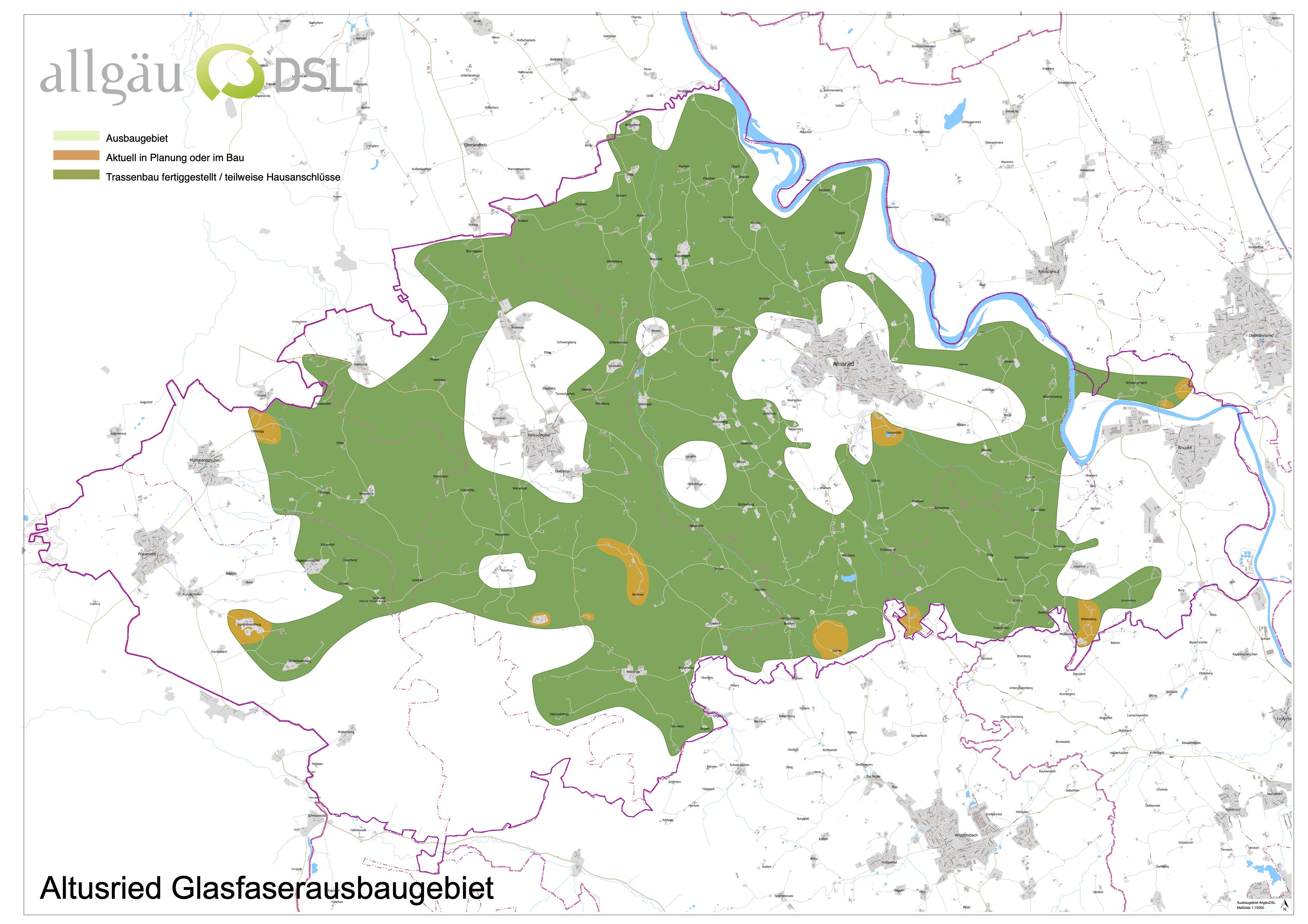

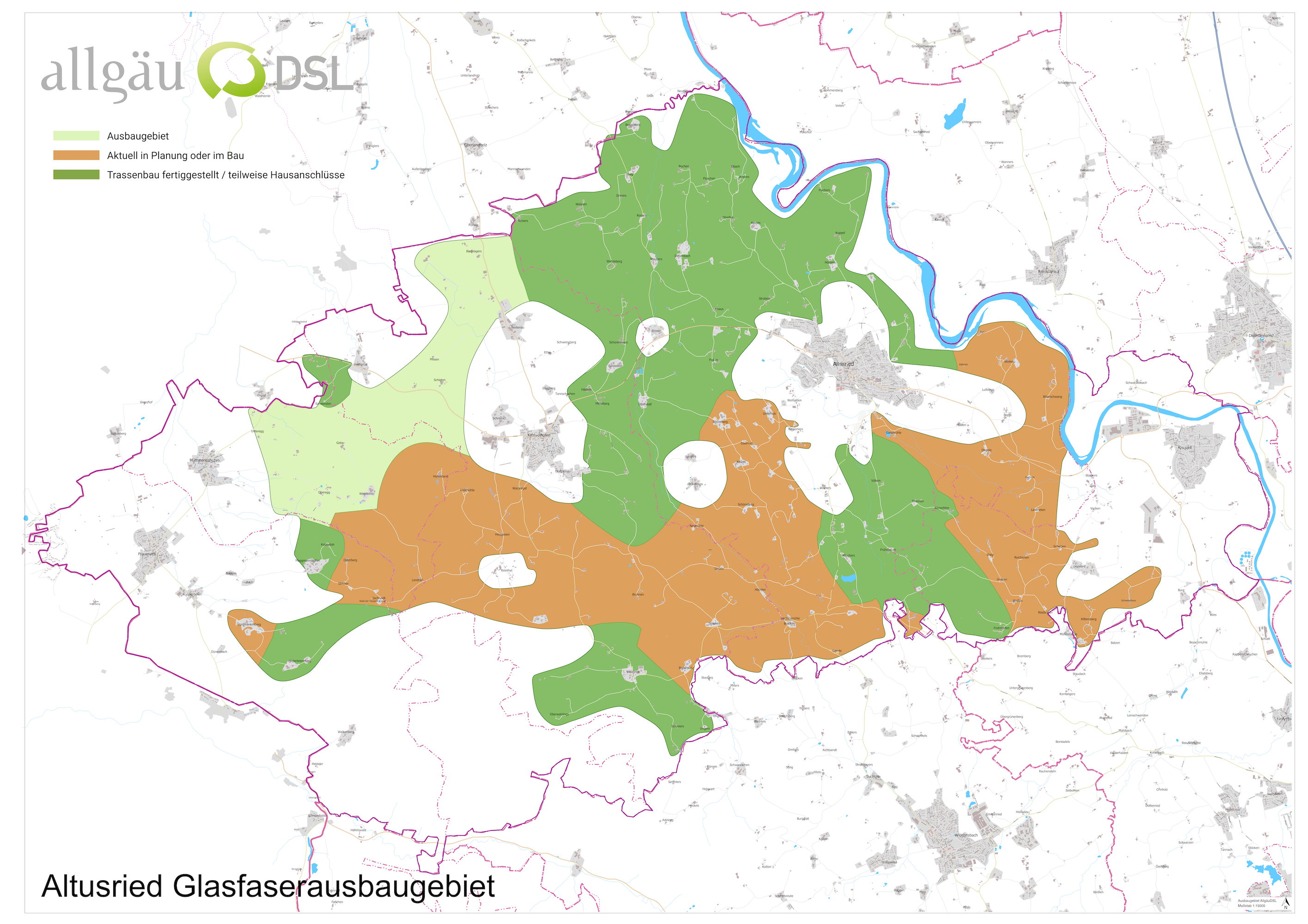

Grafik Ausbaugebiet
Das Ausbaugebiet in der Übersicht
+
Übersicht Adressen Ausbaugebiet
geförderte Anschriften (A-Z)
+
A
+
B
+
D
+
E
+
F
+
G
+
H
+
I
+
K
+
L
+
M
+
N
+
O
+
R
+
S
+
T
+
U
+
V
+
W
+
Downloads
Dokumente zum downloaden
+
Sie benötigen eins unserer Formulare?
Hier finden Sie die Dokumente zum Download
